روجيل بارك

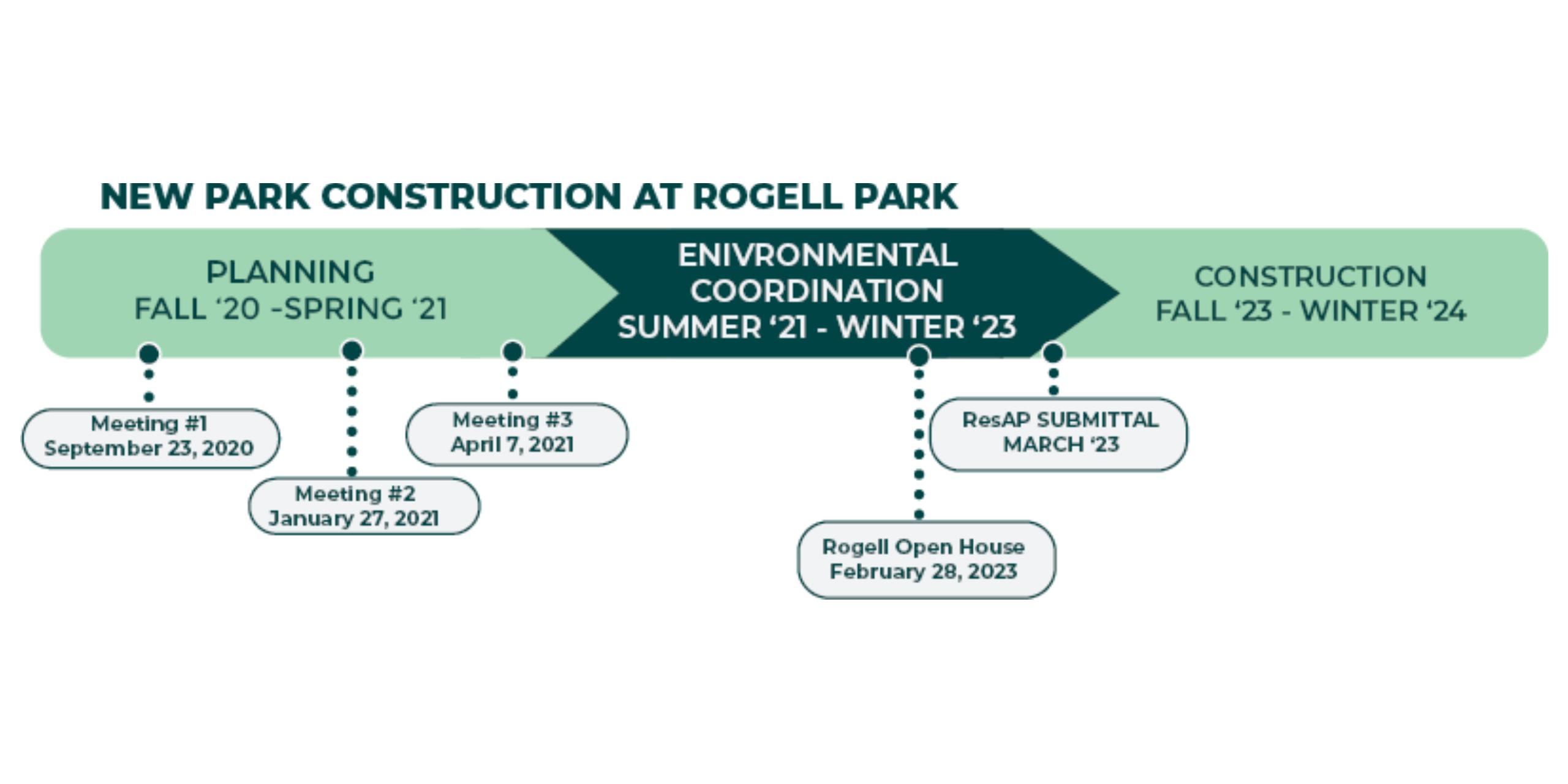

Rogell Park Updated Project Timeline

روجيل بارك هو أحدث استحواذ على المنتزه لنظام متنزه مدينة ديترويت. سيتم تطوير الحديقة على مساحة 98 فدانًا في الموقع الواقع في 18600 طريق بيرج ، المعروف رسميًا باسم ملعب روجيل للجولف. تم وضع الرؤية الأولية لروجيل خلال خطة إطار عمل حي جراند ريفر نورث ويست التي تم تبنيها في عام 2018. وخلال عملية المشاركة المجتمعية هذه ، ظهرت إعادة تطوير ملعب الجولف السابق إلى حديقة عامة كأولوية. تم تشكيل مجموعات تركيز خاصة لخطة روجيل بارك الرئيسية التي تم تبنيها أيضًا في عام 2018. والنتيجة هي مفهوم يحدد روجيل بارك كواحدة من وجهات الاستجمام السلبي المميزة في ديترويت ؛ غمر ديترويتز في الطبيعة من خلال الممرات والأراضي الرطبة والمروج.

روجيل بارك Open House Recap

شكرًا لجميع المقيمين والموظفين الذين حضروا إلى منزل روجيل بارك المفتوح يوم الثلاثاء ، 28 فبراير ، وشكرًا أكبر لـ EcoWorks ديترويت على كرم ضيافتهم! بناءً على تعليقات المجتمع ، قمنا بتحديث صفحتنا بمزيد من المعلومات.

استمر في التمرير أدناه للوصول إلى ما يلي:

  • أسئلة مكررة
  • وثائق التخطيط
  • التقييمات البيئية
  • الجدول الزمني لتشييد الحديقة

أسئلة مكررة

انقر على الصورة أدناه لقراءة قائمة بالأسئلة المتكررة حول مشروع تحسين Rogell Park. تم تطوير قائمة الأسئلة هذه بناءً على أسئلة المقيمين أثناء عملية المشاركة العامة. يجيب على الأسئلة الشائعة حول تطوير الموقع وتصميم المتنزهات ومياه العواصف والمزيد. جميع المعلومات سارية اعتبارًا من فبراير 2023.

Thumbnail image of Rogell Park Frequently Asked Questions document

وثائق تخطيط حديقة روجيل

كانت هناك طلبات متعددة للحصول على صور ونسخ من الخطط الرئيسية التي تحدثنا عنها في Open House. مرر لأسفل أسفل الجدول الزمني للعثور على روابط مصغرة لكل من الخطط المرتبطة بالمشروع بترتيب زمني. يصف العرض التقديمي للبيت المفتوح (28 فبراير) بشكل كامل عملية تصميم المتنزه.

Rogell Park Major Project Milestones
انقر على الصور أدناه لعرضها:

  • خطة إطار Grand River / Northwest Neighborhood (يوليو 2018): وثيقة إرشادية لكامل Grand River / Northwest Neighborhood - تتضمن استراتيجيات لاستخدام الأراضي والأماكن العامة ومناظر الشوارع والإسكان والمزيد.
Thumbnail image that links to Grand River Northwest Master Plan

لمزيد من المعلومات حول خطة إطار العمل ، اتصل بالتخطيط والتطوير- Grand River Northwest .

  • خطة Rogell Park الرئيسية (يوليو 2018): توفر الخطة الرئيسية الرؤية الشاملة لموقع Rogell Park بأكمله ، بما في ذلك الحدائق والموائل وتحسينات الطرق والمزيد .
Thumbnail image that links to Rogell Park Master Plan

لمزيد من المعلومات حول الخطة الرئيسية ، اتصل بميشيل فلورنوي أو جولي كونوتشي مع التخطيط والتطوير.

  • عرض Rogell Park Open House (2/28/23): يقدم هذا العرض التقديمي ملخصًا لعملية تصميم المنتزه ويحدد ما تم اقتراحه لهذه المرحلة من التحسينات. التحسينات المقترحة عرضة للتغيير اعتمادًا على نتائج عملية تقديم العطاءات التنافسية.
Thumbnail image that links to Rogell Park Open House Presentation

لمزيد من المعلومات حول التخطيط والمشاركة في المتنزهات ، اتصل بشاموري ويت أو دارا أوبيرن مع إدارة الخدمات العامة - الحدائق والاستجمام ، وحدة تخطيط الأماكن العامة

لمزيد من المعلومات حول تصميم وبناء المنتزهات ، اتصل بفرحات شودري أو جيف كلاين مع إدارة الخدمات العامة - الحدائق والاستجمام ، وحدة تصميم المناظر الطبيعية

لمزيد من المعلومات حول موقع التطوير الخاص الذي تبلغ مساحته 22 فدانًا

يقع موقع التطوير الخاص الذي تبلغ مساحته 22 فدانًا خارج حدود Rogell Park وتديره شركة Detroit Economic Growth Corporation (DEGC)

لم يتم اختيار مطور أو نوع التطوير للموقع. تتمثل الخطوة الأولى في هذه العملية في إصدار طلب تقديم العروض (RFP) للحصول على عطاءات تنافسية من المطورين يحددون رؤيتهم للعقار. من المتوقع أن تصدر DEGC RFP في وقت ما في ربيع 2023.

لأسئلة موقع التنمية ، اتصل بكاثرين فرايزر مع DEGC.

تقييمات المواقع البيئية (ESA)

تقوم المدينة أيضًا بعمل نسخ من المرحلتين الأولى والثانية من التقييمات البيئية المتاحة للجمهور ، جنبًا إلى جنب مع توثيق تقرير الامتثال للعناية الواجبة. مرر لأسفل وانقر على الصور المصغرة أدناه لعرض نسخ من المستندات.

  • PHASE I ESA: ينظر تقرير المرحلة الأولى في ظروف الموقع الحالية ، ومراجعات الاستخدام التاريخية ، والسجلات التنظيمية الأخرى لتقييم احتمالية أن يكون الموقع ملوثًا. إذا أظهر التحقيق سببًا مهمًا للاعتقاد باحتمال وجود مواد خطرة في الموقع ، فيجب إجراء دراسة المرحلة الثانية للتحقق من مستوى التلوث. في حالة Rogell Park ، فإن استخدامه السابق كملعب للجولف يضمن المرحلة الثانية من ESA.
Thumbnail image linking to Phase I ESA
  • PHASE II ESA: يرسل تقرير المرحلة الثانية عينات مأخوذة من الموقع إلى مختبر لفحص ما إذا كانت المواد الخطرة المشتبه بها موجودة في التربة و / أو بخار التربة و / أو المياه الجوفية. يتم الإبلاغ عن نتائج المختبر ويتم اتخاذ قرار بشأن ما إذا كان مالك العقار لديه التزامات "العناية الواجبة" من عدمه لجعل العقار آمنًا. تمشيا مع ملاعب الجولف السابقة ، تم تحديد الملوثات الشائعة المرتبطة ببعض مثبطات نمو الحشائش القديمة ومبيدات الآفات المستخدمة بشكل أساسي في المناطق الخضراء من الملعب - مما يعني أن المدينة عليها التزامات العناية الواجبة لمنع الجمهور من التعرض لهذه المواد التي يحتمل أن تكون خطرة.
Thumbnail image linking to Phase II ESA
  • توثيق الامتثال للرعاية المستحقة (DDCC): وفقًا لوزارة البيئة والبحيرات الكبرى والطاقة في ميشيغان (EGLE) ، فإن على مالكي العقارات التزامات العناية الواجبة بمجرد علمهم بأن ممتلكاتهم ملوثة. يجب على مالك العقار اتخاذ إجراءات كافية لضمان عدم تسببه في تعرضات غير مقبولة على موقعه. بمجرد الانتهاء ، يتم وصف هذه الإجراءات في تقرير توثيق الامتثال للعناية الواجبة (DDCC). يصف التقرير المرتبط أدناه الإجراءات المعتمدة التي تتخذها المدينة حاليًا للتأكد من أننا نمنع الجمهور من التلوث المحتمل في Rogell.
Thumbnail image linking to DDCC

  • خطة نشاط الاستجابة (ResAP): نظرًا لالتزامات العناية الواجبة (الموضحة أعلاه) ، تعمل المدينة مع EGLE لوضع خطة تحدد أنشطة الاستجابة التي سيتم الاضطلاع بها لمعالجة أي مخاطر تعرض غير مقبولة في الموقع. لن يبدأ البناء حتى توافق EGLE على خطة نشاط الاستجابة (ResAP). تضمن الموافقة من EGLE أن العقار آمن للاستخدام الحالي أو للاستخدام النهائي المخطط له (ما بعد إعادة التطوير). لا تحمي الإجراءات الموضحة في ResAP الجمهور من التعرض المحتمل أثناء عملية التطوير فحسب ، بل تضمن أيضًا أن تفي المدينة بالتزامها المستمر لتشغيل الموقع بأمان بمجرد اكتمال البناء. تعمل المدينة بنشاط مع EGLE في صياغة هذه الخطة ومن المتوقع تقديمها للموافقة عليها بحلول ربيع عام 2023. بمجرد تقديمها ، يمكن أن تستغرق EGLE ما يصل إلى 180 يومًا للموافقة على الخطة. سنقوم بنشر ResAP المعتمدة بمجرد اكتمالها.

لمزيد من المعلومات حول تقييمات الموقع البيئي ، اتصل بـ Anita Harrington مع BSEED .

الخط الزمني للإنشاءات في حديقة روجيل بارك

يعتمد الجدول الزمني الموضح أدناه على إعادة رسم خريطة المدينة التي يتم تقديمها في مارس 2023.

Rogell Park Park Project Construction Timeline

ترقبوا تحديثات المشروع!

_________________________________________________________________________________________________________________________________________________________________________________________

احصل على معلومات في البيت المفتوح للمجتمع لروجيل بارك!

في يوم الثلاثاء ، 28 فبراير 2023 من الساعة 6:00 مساءً إلى 8:00 مساءً ، ستستضيف مدينة ديترويت بيتًا مفتوحًا للمجتمع لروجيل بارك في EcoWorks Detroit (22400 W. Seven Mile Rd). ستتواجد العديد من الإدارات الرئيسية المشاركة في خطة Rogell Park الرئيسية للإجابة على الأسئلة وتقديم المزيد من المعلومات حول ما هو مخطط للموقع. سواء كنت مهتمًا بالمتنزه نفسه أو الحي أو التطوير التجاري المتوقع ، فسيكون هناك شريك في المشروع لإطلاعك على آخر الأخبار. ستبدأ الأمسية بعرض موجز قبل أن ينتقل الحاضرون بشكل مستقل عبر البيت المفتوح للتواصل مع الكيانات المختلفة الموجودة.

سيشمل شركاء المشروع الحاضرون الحدائق والتخطيط والتطوير والمباني وهندسة السلامة وإدارة البيئة (BSEED) وشركة ديترويت للنمو الاقتصادي (DEGC) والمزيد!

استمر في التمرير لأسفل للحصول على إرشادات حول مكان الوقوف وكيفية دخول المبنى.

Flyer for the Rogell Park Open House on Tuesday, Feb 28th

مكان الوقوف في EcoWorks (22400 W. 7 Mile Rd): تتوفر مساحة محدودة في ساحة انتظار الموظفين خلف المبنى مباشرةً. يتوفر موقف سيارات إضافي في الشارع في Redfern St & McIntyre St.

يرجى دخول المبنى من الخلف / موقف سيارات الموظف.

Directions to park behind EcoWorks building at 22400 W 7 Mile Rd or on side streets

أرشيف معلومات مشروع روجيل بارك

تنفيذ المرحلة الأولى

روجيل بارك هو أحدث استحواذ على المنتزه لنظام متنزه مدينة ديترويت. سيتم تطوير الحديقة على مساحة 98 فدانًا في الموقع الواقع في 18600 طريق بيرج ، المعروف رسميًا باسم ملعب روجيل للجولف. كجزء من خطة إطار Grand River - Northwest Neighborhood Framework ، تم تحديد الموقع ليتم تطويره كمتنزه جديد. في عام 2018 ، تم الانتهاء من الخطة الرئيسية لروجيل بارك ، والتي حددت الأهداف قصيرة المدى وطويلة الأجل. هذا العام ، سيتعاون قسم الحدائق والترفيه مع السكان لتحديد تصميم المرحلة الأولى من التحسينات.

انقر هنا لمشاهدة خطة روجل الرئيسية!

كجزء من خطة إطار حي جراند ريفر نورث ويست ، تم تحديد ملعب روجيل للجولف السابق كمتنزه جديد. في عام 2018 ، تم الانتهاء من مخطط روجيل بارك الرئيسي وحدد الأهداف قصيرة المدى وطويلة المدى. ستركز المرحلة الأولى على الممرات والوصلات داخل وإلى المتنزه ومن المقرر أن يتم تشييدها في عام 2021. وقد طورت المدينة استبيانًا قصيرًا لجمع مدخلات إضافية حول أولوياتك واهتماماتك في Rogell Park. سيكون الاستطلاع مفتوحًا حتى نهاية سبتمبر.


ما قمنا به


اشترت المدينة موقع Rogell في أواخر عام 2018 وأدخلت تحسينات على الحافة والمبارزة في عام 2019 بما في ذلك إعادة الظهور وتهدئة حركة المرور على طريق Berg Road. استأجرت City فريق تصميم وكانت تجتمع معهم بانتظام لمناقشة الميزانية والجدول الزمني والأولويات من المخطط الرئيسي لعام 2018. قام فريق التصميم بالتجول في الحديقة وقام بمراجعة المسح الحالي والوثائق البيئية للحصول على فكرة جيدة عن الفرص والقيود. تم تطوير تخطيط أولي للمسارات واتصالات الحي لتقديمه إلى المجتمع للحصول على المدخلات والتعليقات.

المشاركة المجتمعية حتى الآن

أسئلة؟
